当雄项目每日施工简报
——多云/微风——
2019年10月20日
当日最高气温:10℃
当日最低气温:-2℃

项目简介项目名称:国家电投当雄10MWp牧光互补并网光伏发电项目
设计单位:国核电力规划设计研究院重庆有限公司
监理单位:甘肃华研工程管理咨询有限公司
光伏子阵施工单位:中国水利水电第四工程局有限公司
送出线路施工单位:青海世珈电力工程有限公司
1
光伏子阵及升压站建安工程

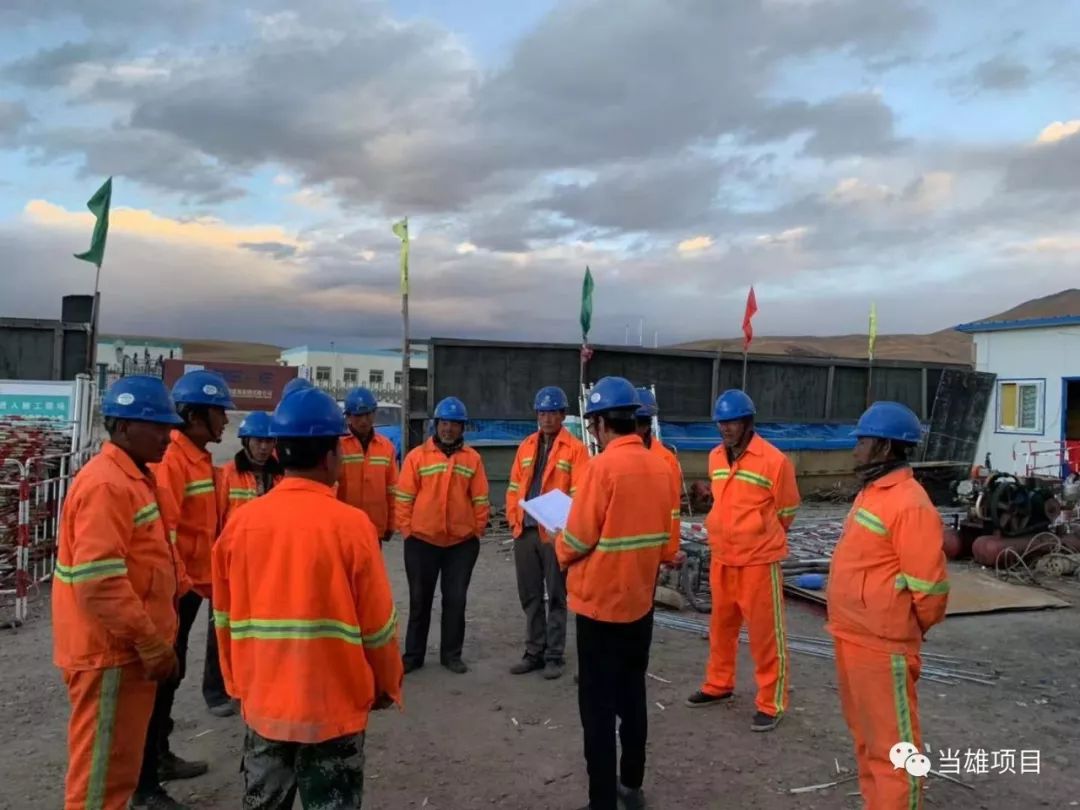

01.开展团队式班前会。

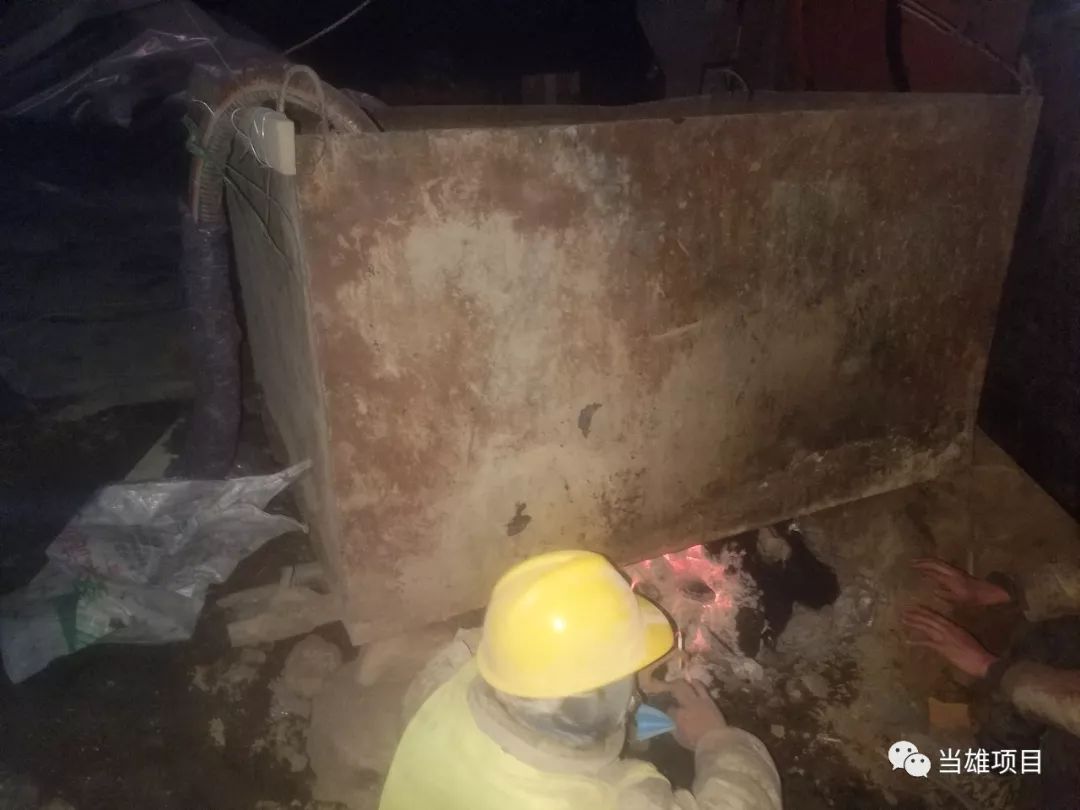

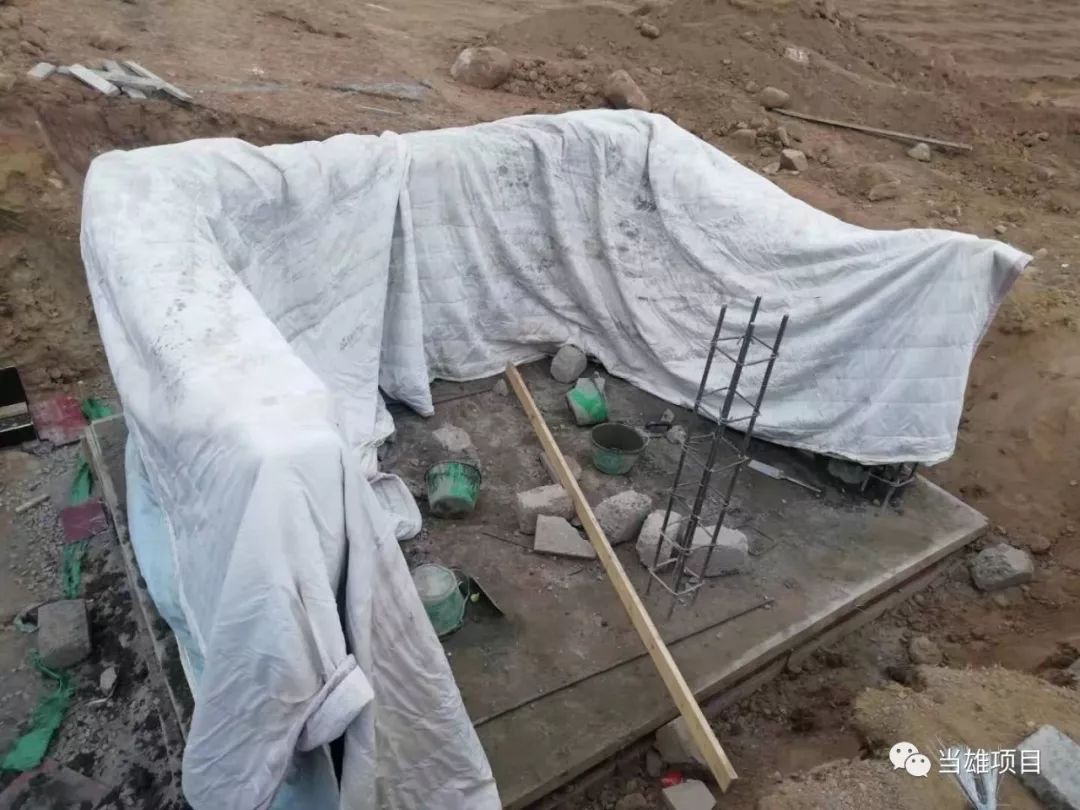

02.升压站水泵房混凝土浇筑完成210方,完成水泵房混凝土浇筑总量374方的56.15%,剩余部分正在浇筑(室内生火炉)。目前(21时20分)实测室外温度2℃,混凝土表面温度为7℃。

03.1#箱逆变砌体砌筑完成,完成箱逆变砌体砌筑总量5台的20%。

04.人员投入:总人数89人,其中管理人员4人,钢筋工13人,砼浇筑工18人,模板工15人,瓦工7人,司机7人,普工25人。

05.机械设备投入:240反铲挖掘机2台,50装载机2台,钻机2台,自卸车3台,洒水车一台,混凝土拌合设备2套,罐车3台,钢筋加工设备2套。

2
送出线路及对侧间隔扩建工程

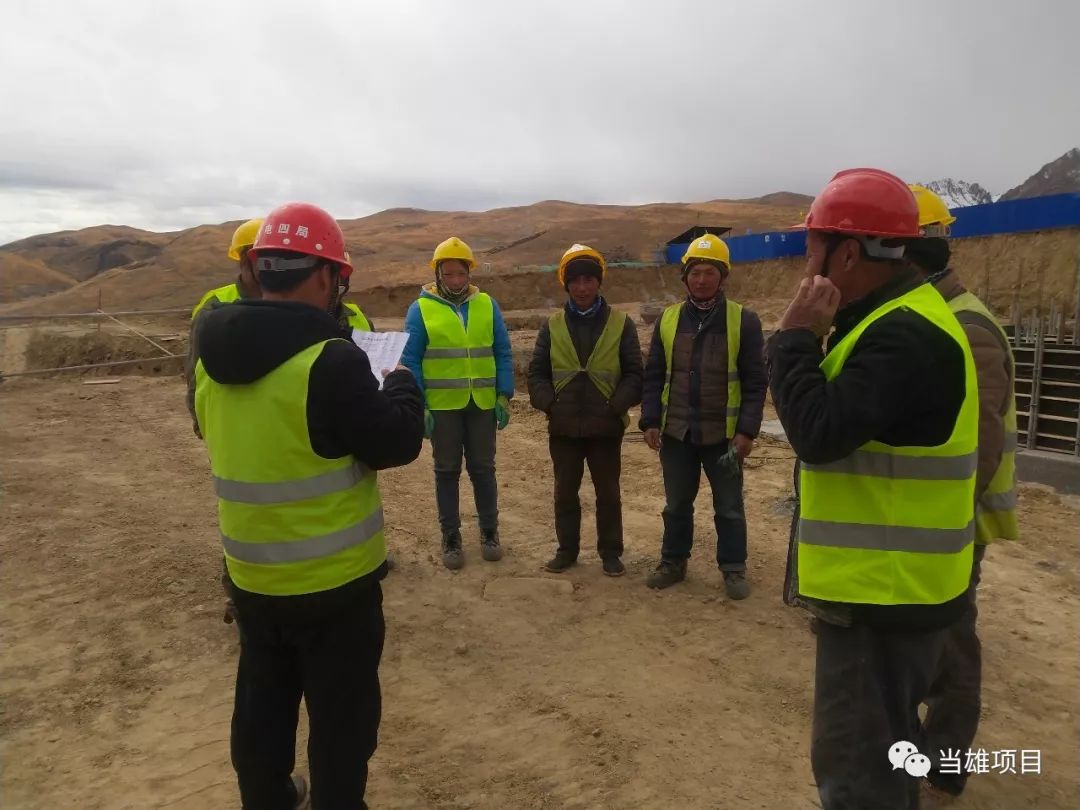

01.开展团队式班前会。

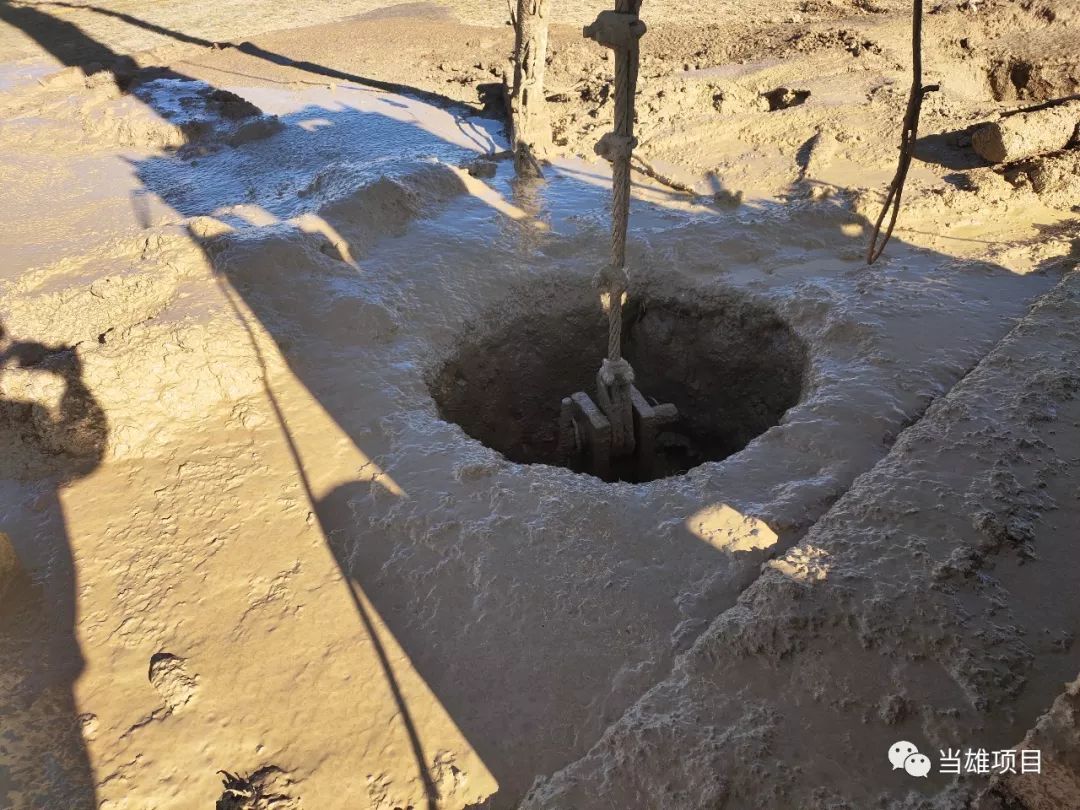

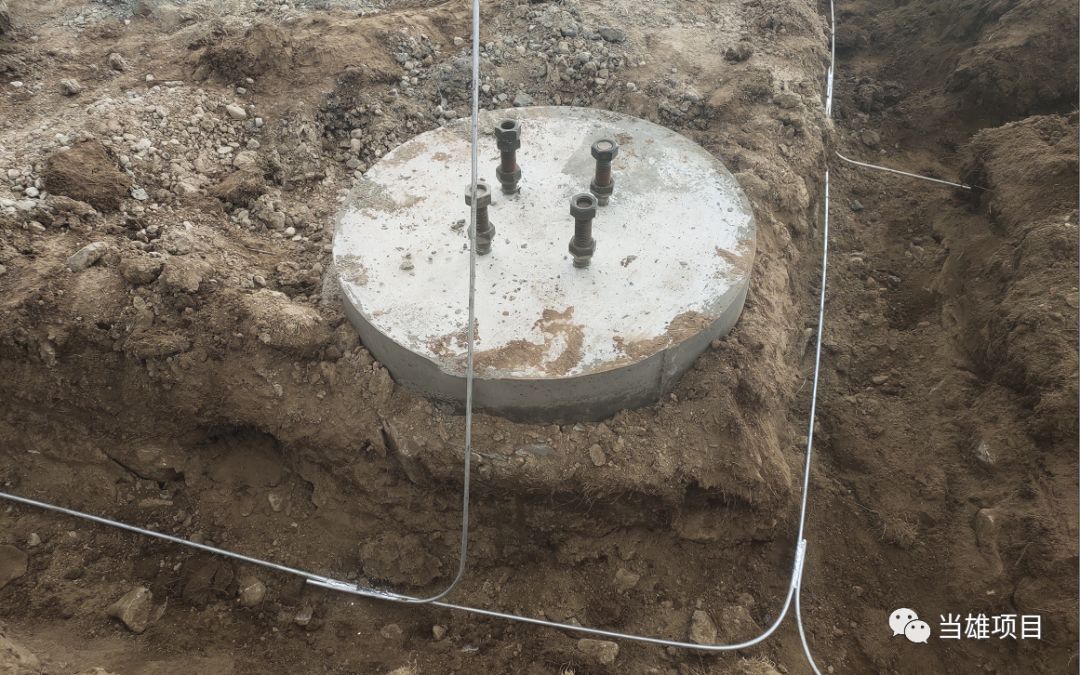

02.5#铁塔基础开挖完成50%,开挖量14方,累计开挖309方,完成铁塔基础开挖总量的85.7%。

03.1#、2#、3#、4#、10#、11#、13#铁塔接地埋设完成,完成铁塔接地埋设总量的50%。
04.人员投入:总人数35人,其中管理人员4人,司机4人,普工27人。
05.机械设备投入:车辆,130一辆,皮卡一辆,搅拌机一台,装载机一辆,吊车一辆,井桩机一台。
3项目其它情况
0.1 由于浇筑水泵房及消防水池,光伏子阵混凝土供应不足,今日未浇筑。
End
